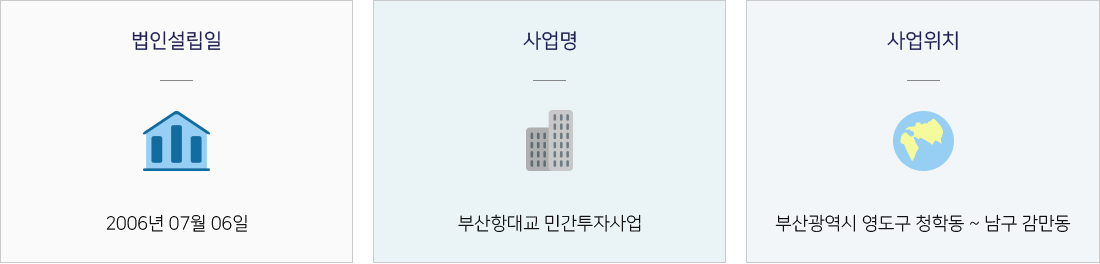

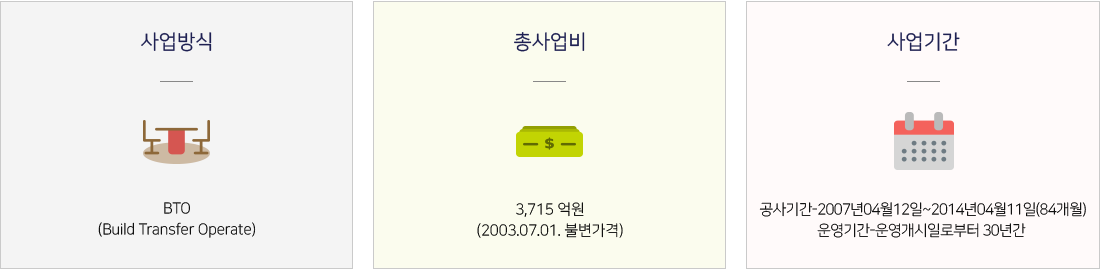

일반현황
사업규모 | 구분 | 사업내용 |
총연장 | 3.368Km (왕복 4 ~ 6차로) |
주요구조물 | 영도측 | 609m(강합성 상자형교) |
감만동측 | 1,114m(강합성 사장교) |
북항통과 | 1,645m(강합성 상자형교, PSC BOX교) |
관리사무소 | 1,537㎡(철골조, 지상2층) |
진출입시설 | 시점 영도측 RAMP 3개소 |
종점 감만동측 RAMP 2개소(설변) |
추진현황 | 사업추진현황 | 비고 |
1999. 12. 31 | 대상사업 지정 | 부산광역시 |
2000. 07. 31 | 시설사업기본계획 고시 | 부산광역시 |
2001. 04. 24 | 우선협상대상자 선정 | 부산광역시 |
2006. 01. 11 | 실시협약체결 및 사업시행자 지정 | 부산광역시 |
2006. 07. 06 | 법인설립 | |
2006. 11. 29 | 도시계획 결정 및 고시 | 부산광역시 |
2007. 01. 31 | 실시계획 승인 | 부산광역시 |
2007. 04. 12 | 공사착공 | |
2009. 03. 12 | 변경실시협약체결 | 부산광역시 |
2011. 06. 10 | 공사기간 연장 통보 (74개월 → 84개월) | 부산광역시 |
2014. 02. 07 | 도로시설물 명칭제정 (북항대교 → 부산항대교) | 부산광역시 |
2014. 04. 11 | 북항대교 민간투자사업 건설공사 준공 | |
2014. 05. 23 | 부산항대교 개통 | |
